PROCESO CONSTRUCTIVO

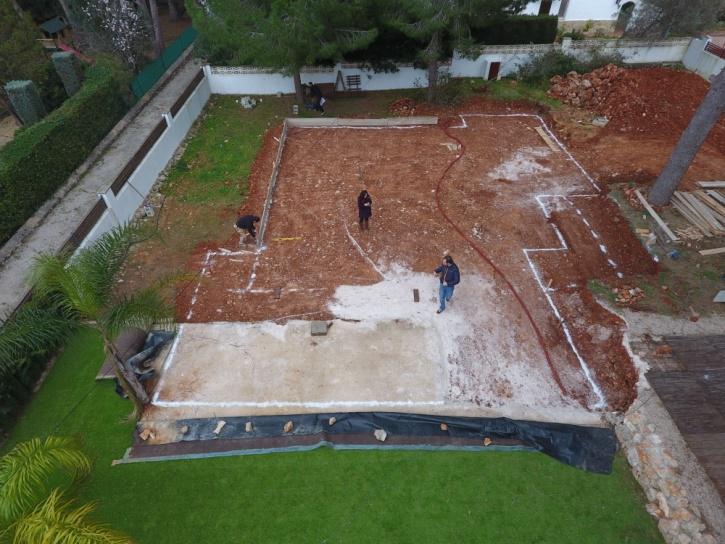

1. REPLANTEO DE LA LOSA DE CIMENTACION UNA VEZ PREPARADA Y DESBROZADA LA PARCELA. DIA 1

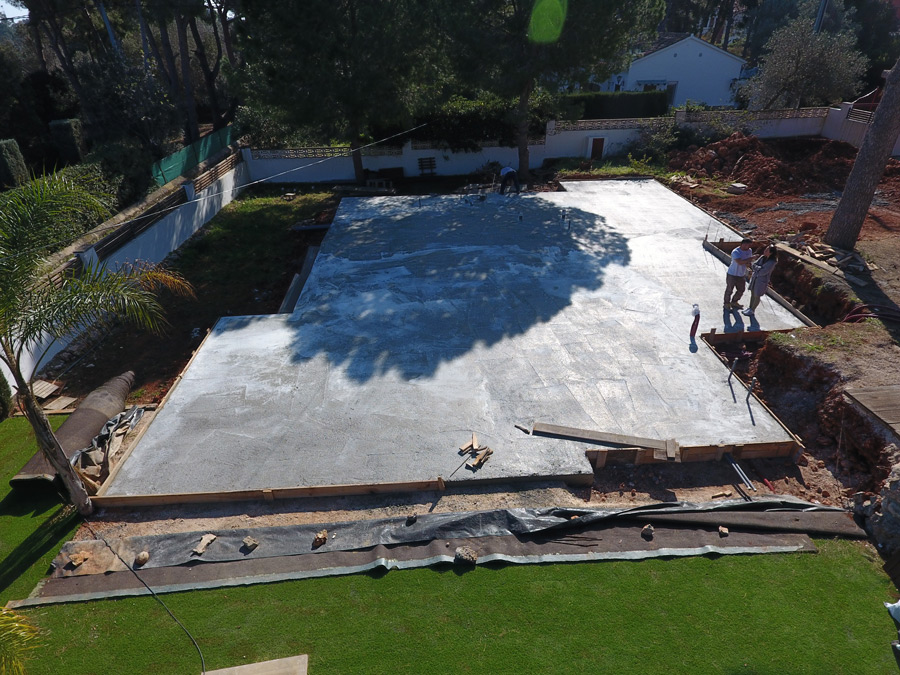

2. ENCOFRADO Y HORMIGONADO DE LOSA DE CIMENTACION SEGUN PARAMETROS DEL ESTUDIO GEOTECNICO. DIA 5

3. MONTAJE DE ESTRUCTURA PORTANTE DE MADERA LAMINADA SEGUN PROYECTO. DIA 15

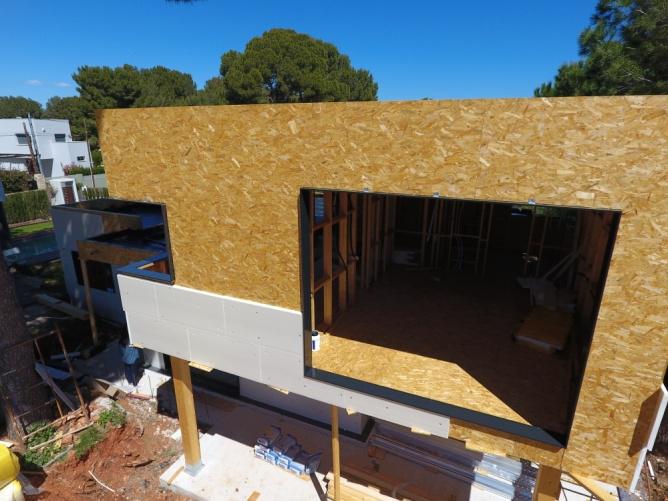

4. RECUBRIMIENTO PERIMETRAL DE PANEL OSB/3 PARA ARRIOSTRAMIENTO DE FACHADA Y CUBIERTA. DIA 30

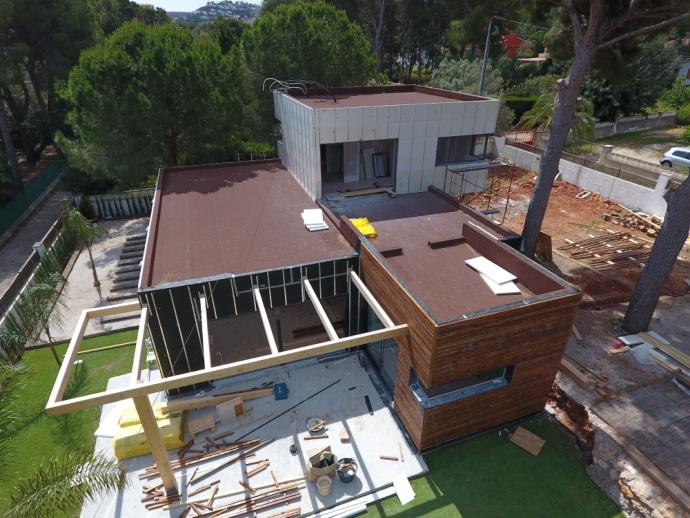

5. PASO SE INSTALACIONES DE LUZ Y AGUA SIN NECESIDAD DE ROZAS. DIA 45

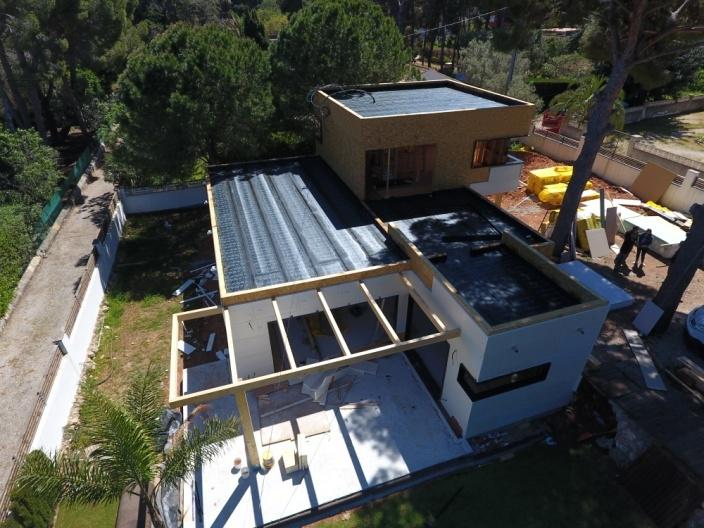

6. IMPERMEABILIZACION DE LA CUBIERTA MEDIANTE DOS CAPAS DE TELA ALFALTICA TERMOSOLDABLE AUTOPROTEGIDA. DIA 50

7. COLOCACION DE AISLAMIENTO PERIMETRAL POR LA CAPA EXTERIOR DE LA VIVIENDA. DIA 60

8. SUMINISTRO Y COLOCACION DE LAMINA TIVEK PARA VAPOR PARA FACHADA VENTILADA. DIA 65

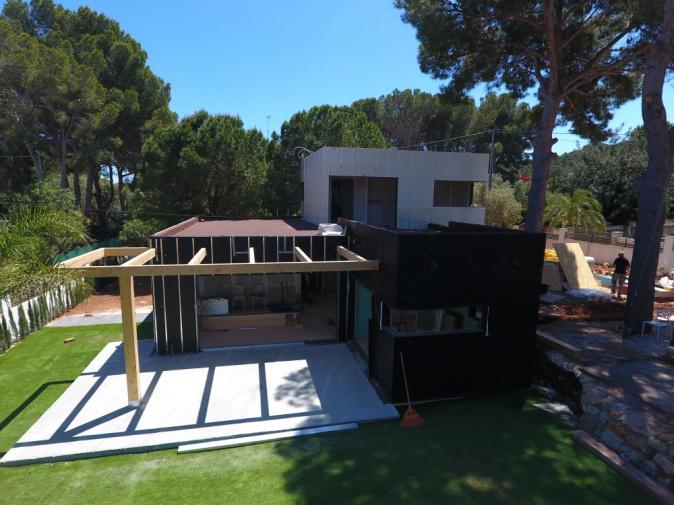

9. SUMINISTRO Y COLOCACION DE ACABADOS DE FACHADA. DIA 70

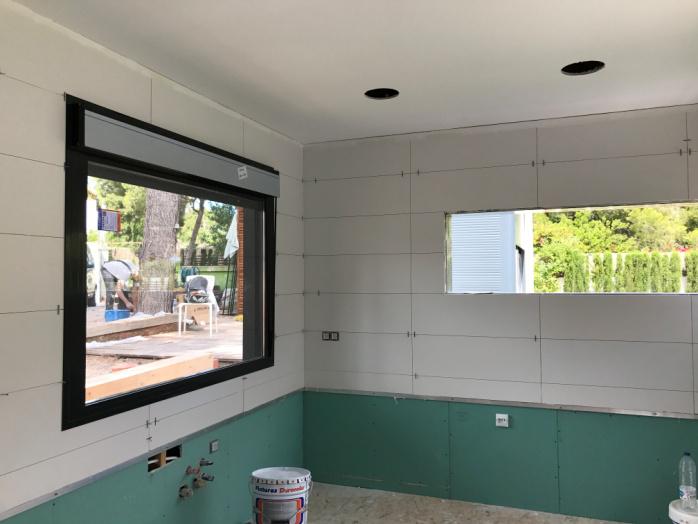

10. SUMINISTRO Y COLOCACION DE ACABADOS DE FACHADA

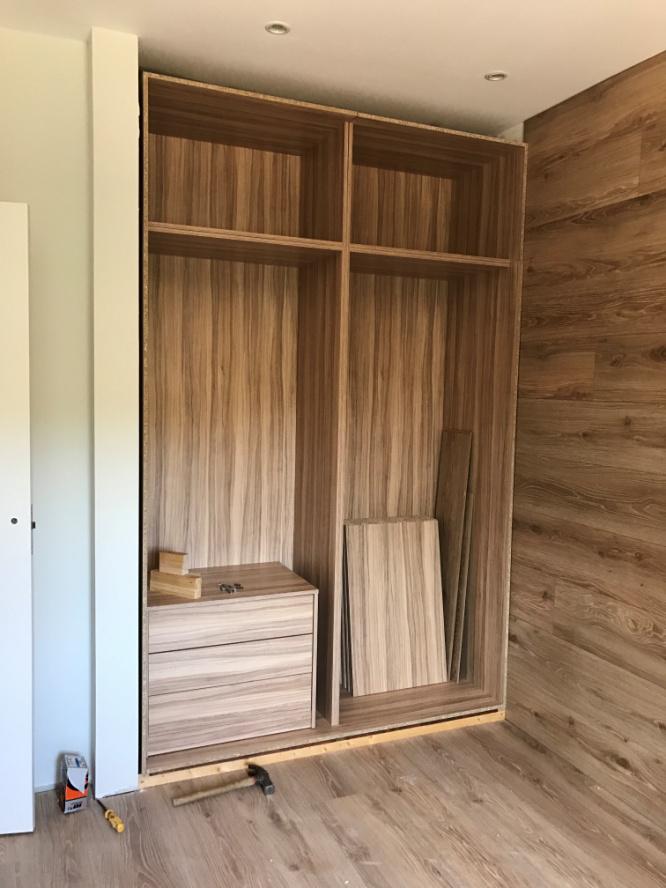

11. REALIZACION DE ALICATADOS CERAMICOS EN AREAS HUMEDAS. DIA 75

12. REALIZAZACION DE ARMARIOS A MEDIDA. DIA 80

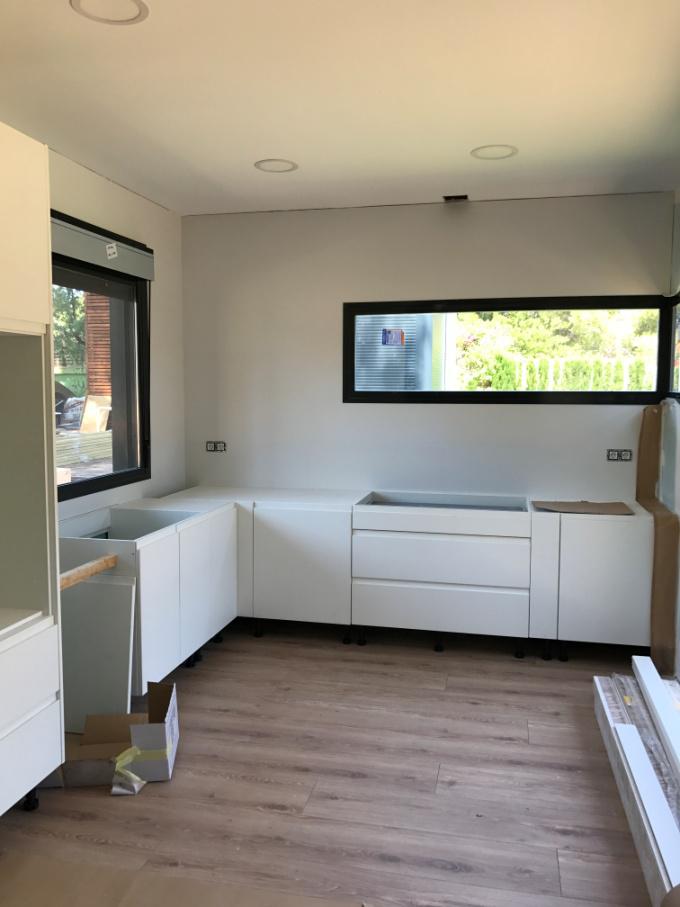

13. REALIZACIO DE COCINA A MEDIDA. DIA 85

VIVIENDA TERMINADA    90 DIAS
